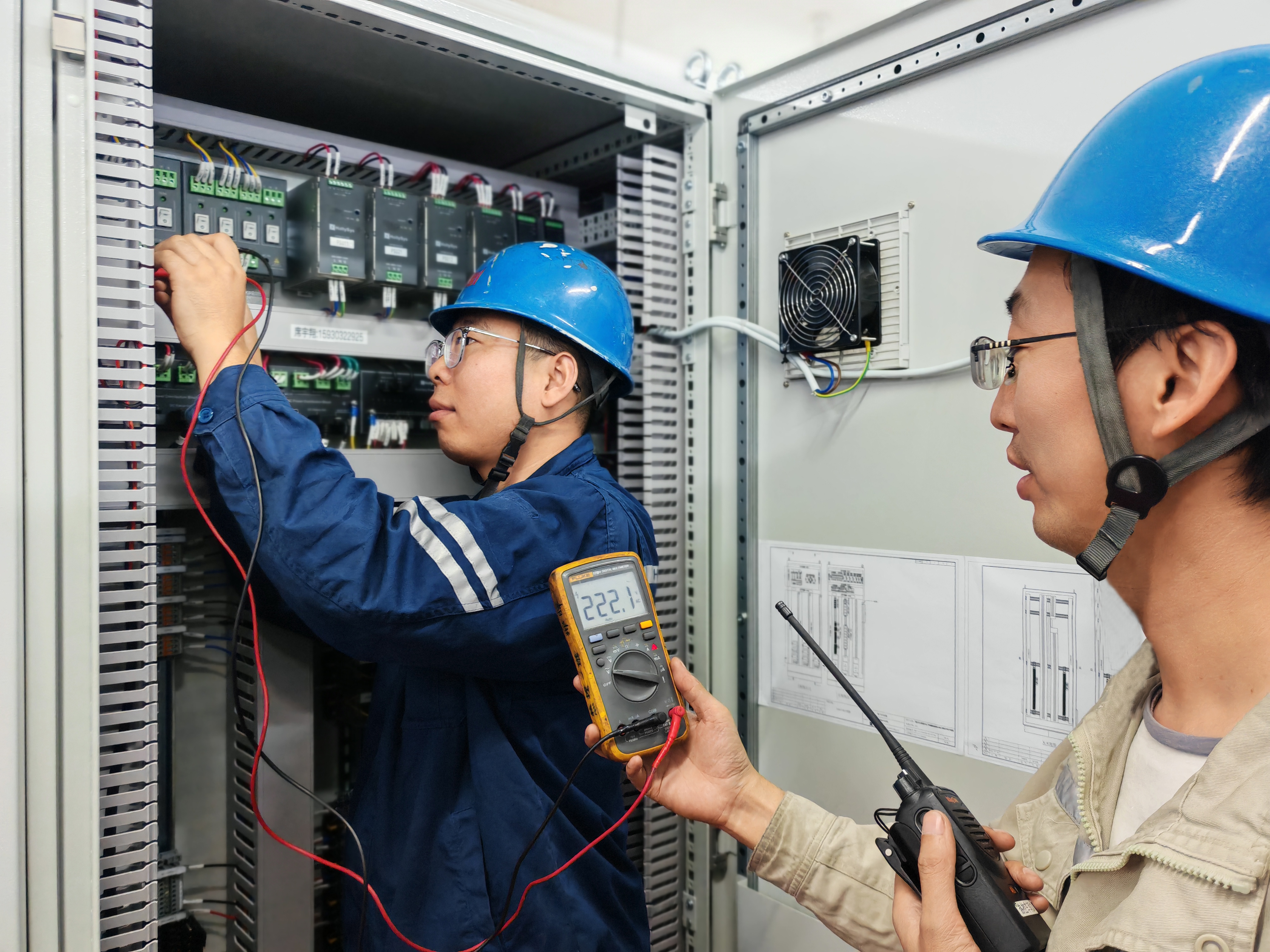

本網訊? 11月11日,張家口發電公司5號機組DCS自控改造提前順利竣工。
該公司5號機組DCS系統自主可控改造充分利用機組B級檢修開展,歷時34天。改造過程中同步開展邏輯隱患治理工作,對脫硝自動邏輯、制粉系統程控邏輯、減溫水自動邏輯等進行細致優化,使得機組自動化水平顯著提高。進入改造調試中后期,該公司熱控車間建立倒班機制,車間職工晝夜輪流堅守,密切關注DCS系統和各環節運行狀態,配合運行人員及時處理傳動缺陷,精細化安排調試工作,共計完成3輪邏輯傳動工作,有效保障系統邏輯的可靠性,全力以赴確保所有進度節點均超前于計劃目標。
